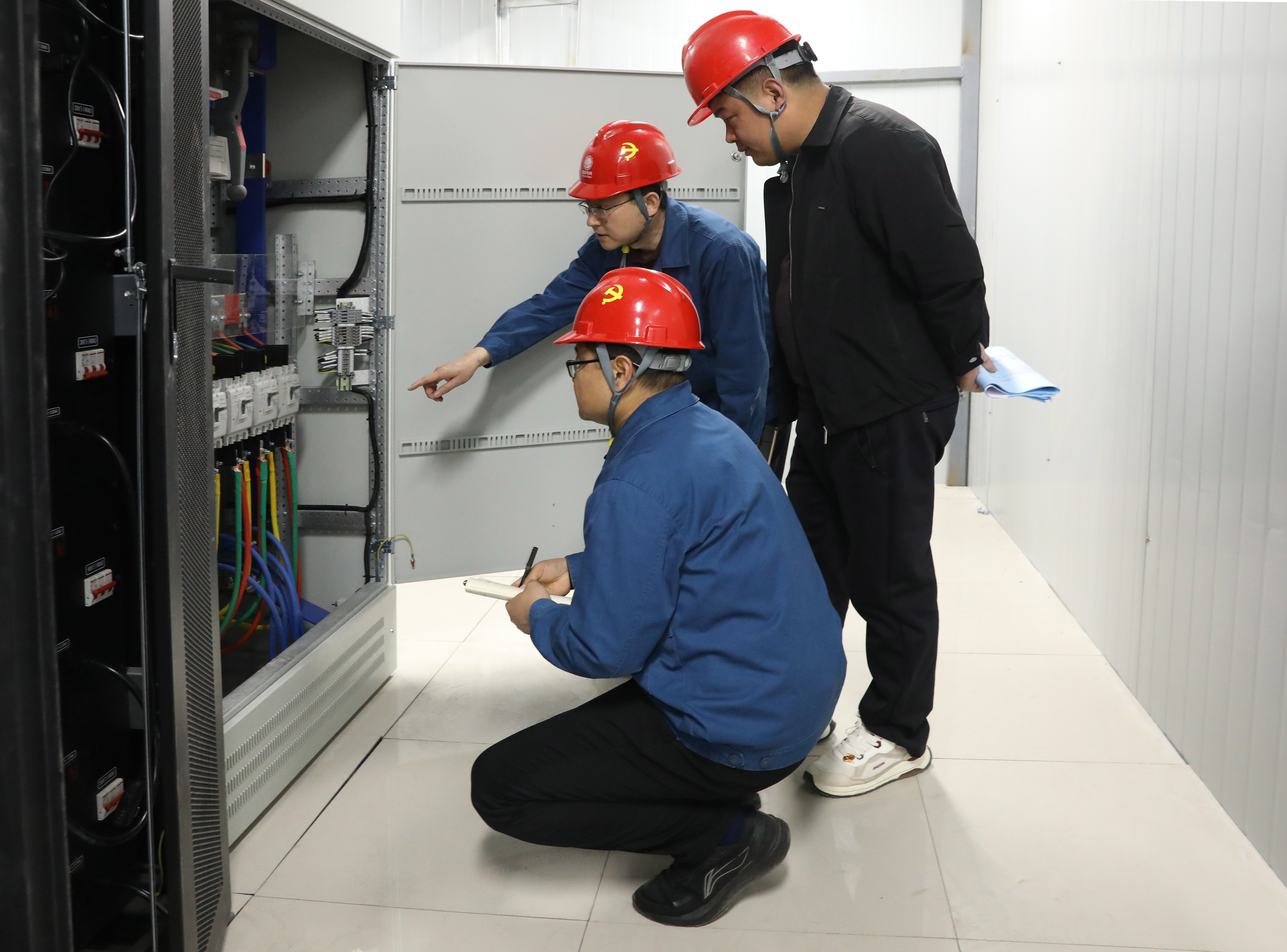

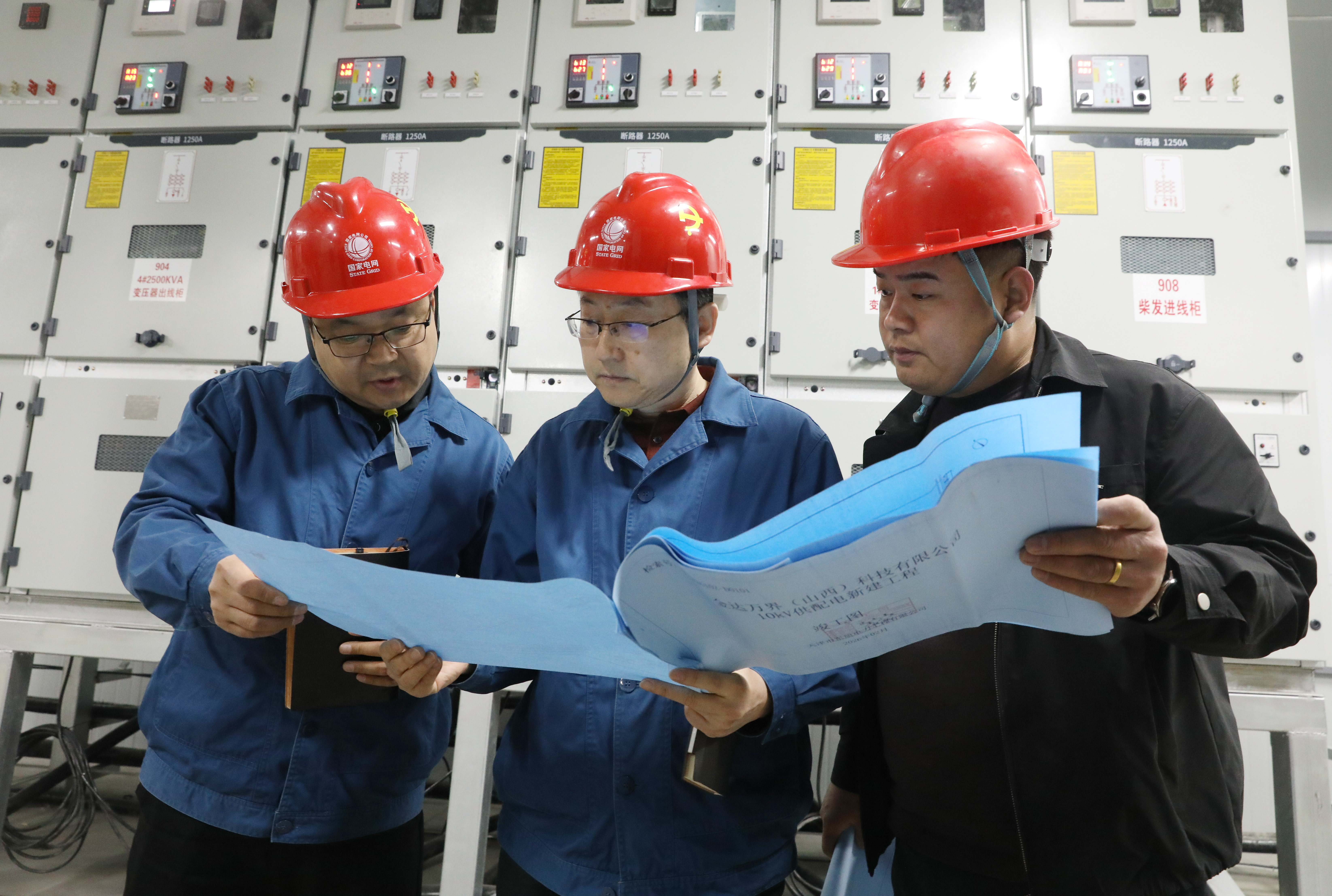

3月6日,節后復工不久,臨汾供電公司市場及大客戶中心客戶經理趙建海、關俊杰再次來到金達萬界(山西)科技有限公司智算中心配電室,對滿負荷運行的供電設備進行用電安全服務。機房內,服務器陣列規律閃爍,這座被譽為臨汾“城市智腦”的數字基礎設施正在可靠電力的保障下高速運轉。然而就在一個月前,該項目能否如期投運還是一個未知數。
金達萬界(山西)科技有限公司成立于2025年9月4日,注冊資本1000萬元。作為甘亭工業園金達智算中心項目的主要運營方,該公司致力于打造區域領先的算力服務平臺,業務涵蓋人工智能應用軟件開發、人工智能行業應用系統集成服務、云計算設備銷售等領域,是臨汾市政府招商引資的重點高科技項目,也是臨汾首家智算中心。

該項目報裝容量達10000千伏安,對供電可靠性要求極高。2025年11月11日,該項目正式提交用電申請,臨汾公司迅速響應,于11月17日便確定了10千伏專線供電方案。但由于用戶側工程建設周期較長,投運時間一度面臨不確定性。
2月5日,項目方提出緊急訴求:必須在春節前實現投運。
“從用戶工程基本完工到具備全套送電條件,常規流程需要30個工作日。但當時留給我們的時間,滿打滿算只有10天?!笨蛻艚浝黻P俊杰回憶道。
時間緊、任務重,考驗的是供電服務的響應速度與協同能力。面對這一“極限工期”,該公司市場及大客戶中心立即啟動應急響應機制,打破部門壁壘,發策部、運檢部、調控中心、計量中心等多部門同步作業,所有流程“并行”推進。同時,創新采取“分階段驗收”方式,用戶完成一部分,就驗收一部分,提前發現問題、指導整改,為后續送電搶出了寶貴時間。
在短短10天時間里,臨汾供電公司先后完成了用戶10千伏電纜進站新設備投運申請書會簽、設備參數上報批復等一系列關鍵流程,硬是把至少需要30天才能完成的工作壓縮至10天完成。

“供電公司的同志和我們一起扛壓力,他們說的不是‘等你們全好了再來查’,而是‘現在做到哪一步了?我們一起來看,一起推’?!痹擁椖靠傌撠熑岁惉|擴對此感觸頗深,“這種深度協同,讓我們在最后關頭能把工期搶回來,為我們搶占市場贏得了先機。”
2月14日,農歷臘月廿七,乙巳蛇年春節前的最后一個工作日,隨著送電指令的下達,臨汾市首家智算中心順利投運,標志著臨汾數字基礎設施建設取得關鍵突破。
從“不可能”到“春節前投運,這場極速送電的背后,是供電服務從“坐等報裝”到“主動上門”、從“串行審批”到“并行推進”的深刻轉變。臨汾供電公司以實際行動跑出電力“加速度”,為臨汾培育新質生產力、推動數字經濟高質量發展注入了強勁動能。隨著這座區域領先的算力服務平臺正式投運,金達萬界公司也將依托專業的技術團隊和投資方的資源加持,持續助力當?shù)匦袠I(yè)數字化、智能化轉型,為臨汾乃至山西經濟高質量發展注入科技動能。
